巡查基準日:2022年5月13日
巡查時間:2022年5月13日下午
巡查人員:徐海婷,王嬌,葛文強
巡查項目:紅山區二十二小弱電項目
項目經理:郭久鵬
巡查內容:
1、紅山區二十二小弱電項目進展。
2、目前是否存在問題及售后維護情況。
3、近期的商務及技術需求。
巡查情況:
紅山區二十二小弱電項目:

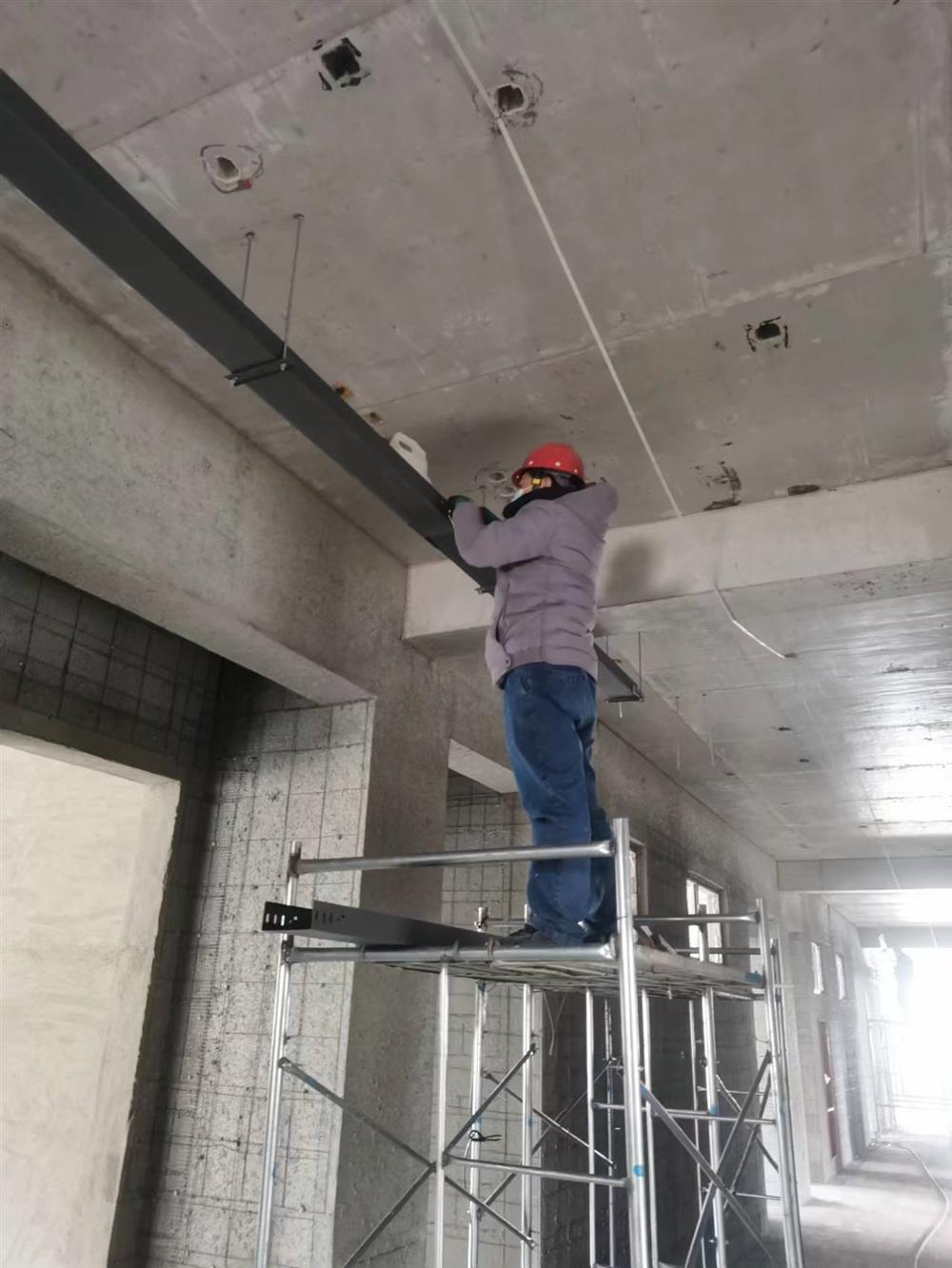

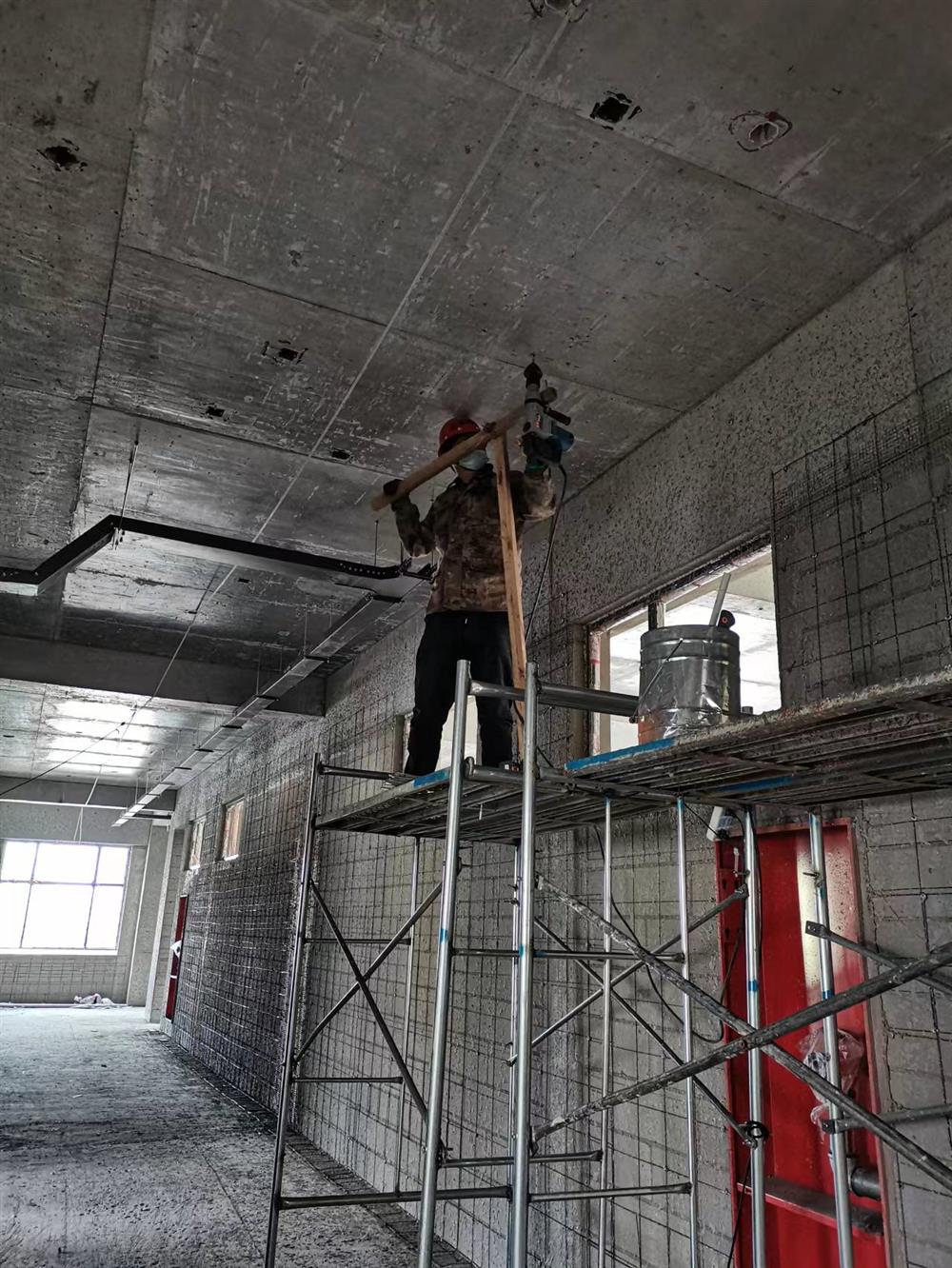

1、項目進展:①正在進行橋架敷設,教學樓A除電井外已敷設完成,正在敷設教學樓B,多功能廳及風雨操場還未進行。5月10日開始進行橋架敷設,預計10-15天內完成。②紅山區二十二小項目主體已通過驗收,要求7月15日之前完成所有工作。
2、未完成工作:①教學樓A、教學樓B、多功能廳、外網、地下室、看臺、門衛敷設線纜等工作,待橋架敷設完成后進行線纜敷設,計劃15-20日內敷設完成,商務部進行采購的所有線纜均已到貨,施工時項目人員可隨時去取。②安裝設備要根據進度進行采購。
3、存在問題:后期根據施工進度,施工難度,設備情況等可能需要增加施工人員。
4、結算:與相關負責人進行溝通,目前截止4月底前的工程量報至項目部,項目部需要報至公司,待公司領導簽字后才能付款。
巡查結論:
??? 1、后期根據施工進度、難度再相應調配施工人員。
??? 2、強調清單外需要的施工材料一定要走變更手續。
